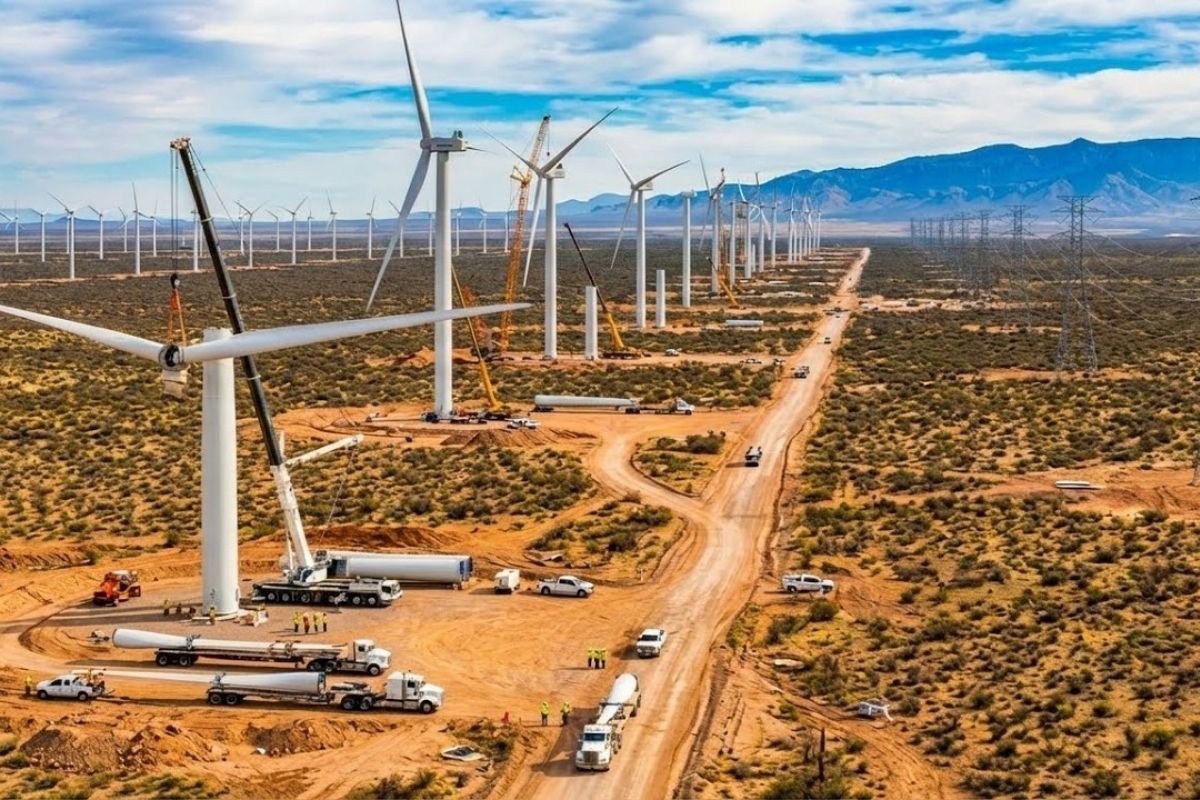

O projeto eólico SunZia mobiliza milhares de trabalhadores no alto deserto do Novo México, após liberação da obra de US$ 11 bilhões, com mais de 900 turbinas e transmissão de 885 km.
O projeto eólico SunZia começou a mudar o coração do sudoeste americano com uma mobilização em escala industrial no alto deserto do Novo México. Milhares de trabalhadores e máquinas pesadas entram em ação após a liberação da obra de US$ 11 bilhões, planejada para instalar mais de 900 turbinas.
Com atuação em três condados do Novo México, o projeto eólico SunZia combina construção de parque eólico terrestre, cabos subterrâneos, subestação e uma linha de transmissão de 885 quilômetros, formando a maior infraestrutura de energia renovável do hemisfério ocidental.
A mobilização no alto deserto e a abertura das estradas de acesso

O projeto eólico SunZia começa com a criação de acesso físico a uma área gigantesca. A primeira etapa envolve a limpeza de milhares de hectares para construir estradas capazes de receber componentes superdimensionados. Não são trilhas improvisadas, mas vias projetadas para suportar cargas de centenas de toneladas.
-
Basta mistura cimento e resina acrílica e surge uma tinta emborrachada que promete impermeabilizar lajes, pisos e calçadas: fórmula simples com pigmento, secagem em 24 horas e até duas demãos extras de resina para reforçar a resistência à água.
-
Brasileiro constrói casa com pedras e leva 20 anos erguendo sozinho nas montanhas de SC: mais de 2.000 rochas talhadas à mão, 5 milhões de marretadas e dois andares sem engenheiro impressionam visitantes
-
China constrói gigantesca árvore de aço de 57 metros em Xi’an inspirada nas árvores ginkgo da antiga Rota da Seda, estrutura monumental criada para se tornar um novo marco arquitetônico e simbolizar séculos de comércio, cultura e conexão entre Europa e Ásia
-
Sem máquinas e usando técnicas artesanais, homem constrói uma casa de madeira com energia solar e mostra na prática como funciona uma construção sustentável
Operadores trabalham em turnos de 12 horas para nivelar o terreno com precisão e garantir compactação adequada, evitando que o solo ceda sob o peso dos guindastes.
Pedra local é triturada e reutilizada no reforço das vias, enquanto caminhões basculantes espalham uma base de entulho e cascalho para estabilizar a rota e reduzir poeira.
Cada trecho é verificado pensando no comprimento extremo das pás das turbinas que serão transportadas.
Fundações gigantes, escavação profunda e a coreografia do concreto
Com as estradas prontas, o foco do projeto eólico SunZia migra para as fundações, consideradas o ponto de ancoragem dos gigantes eólicos. Escavadeiras abrem cavidades circulares, removendo toneladas de terra em um terreno duro, exigindo hidráulica de alta potência para romper rocha.
Cada escavação é tratada como operação de precisão, criando um espaço amplo o suficiente para receber toda a estrutura interna.
Sob o sol do Novo México, hidratação e segurança viram prioridade diária. Primeiro, uma camada de barro é aplicada para nivelar o fundo. Depois, chegam toneladas de vergalhões.
Operários do ferro tecem uma malha densa de aço, interligando milhares de cruzamentos manualmente. A armadura é organizada em padrão radial para dispersar cargas de vento. Em seguida, a gaiola de parafusos é posicionada como conexão crítica entre torre e solo. Qualquer desalinhamento compromete a instalação da turbina.
No dia do concreto, a logística assume protagonismo: caminhões da central de dosagem mantêm fluxo contínuo. Centenas de metros cúbicos de concreto preenchem a cratera, e equipes vibram a mistura para eliminar bolsões de ar, garantindo um bloco monolítico.
A superfície é finalizada à mão para vedação perfeita. A fundação cura coberta, ganha resistência, e depois é reaterrada, deixando apenas o pedestal exposto.
Transporte e montagem das torres: guindastes, seções de quase 100 toneladas e precisão milimétrica
No pátio de manobras, o projeto eólico SunZia reúne componentes para mais de 900 turbinas. O transporte demanda reboques especializados e escoltas, coordenando milhares de cargas superdimensionadas.
Seções de torre com peso próximo de 100 toneladas seguem lentamente até os pontos de instalação.
No local, o guindaste principal é montado para levantar centenas de toneladas a grandes alturas. Lingas de alta resistência são fixadas, cada peça é conferida, e a seção base é içada. Equipes de solo guiam o cilindro de aço até alinhar com os parafusos de fundação.
Chaves hidráulicas apertam para especificações exatas. Seção por seção, a torre cresce, enquanto escadas e plataformas internas são conectadas, e técnicos verificam a integridade das flanges entre módulos.
Nacele e rotor: o içamento mais pesado e o momento decisivo das pás
Após a torre, o projeto eólico SunZia avança para a instalação do conjunto que concentra potência e controle.
A nacele, com gerador e caixa de engrenagens, passa por inspeção antes do içamento e exige ventos calmos por ser um levantamento delicado e pesado.
Lá no alto, equipes fixam o sistema de guinada que permite a turbina se orientar de frente para o vento.
Em terra, começa a montagem do rotor. Três pás são presas ao cubo central, cada uma aparafusada ao rolamento de passo, permitindo ajuste de ângulo para eficiência.
As pás, feitas com compósitos avançados de fibra de vidro, têm dimensão superior a um campo de futebol americano.
O içamento do rotor completo vira o instante mais visual da obra. Uma rajada repentina pode ser catastrófica. Com precisão, o cubo encontra o eixo principal, é aparafusado, e a silhueta da turbina se completa.
Cabos subterrâneos, subestação e o caminho da energia até a rede
No projeto eólico SunZia, a turbina não é o final, mas o início. Milhas de cabos subterrâneos de coleta são enterradas para interligar as turbinas e levar a energia ao sistema central.
Cabos isolados de alta resistência conduzem a geração de cada unidade. Emendadores fazem conexões de alta tensão e selam contra umidade.
As linhas são enterradas e protegidas antes do fechamento das trincheiras.
Todas as rotas convergem para a subestação, descrita como o sistema nervoso central do parque. Transformadores gigantes elevam a tensão para transmissão de longa distância.
Eletricistas instalam barras de distribuição e equipamentos de comutação que controlam o fluxo de gigawatts.
Sistemas de segurança são testados para proteger a rede contra sobretensões, preparando a etapa de entrega de energia.
Linha de transmissão de 885 km: o segundo megacanteiro no deserto
Para levar energia ao Arizona e à Califórnia, o projeto eólico SunZia inclui a linha de transmissão SunZia com 885 quilômetros, uma obra que por si só exige esforço massivo.
Milhares de fundações de torres são perfuradas e concretadas ao longo do deserto. Em terrenos acidentados, helicópteros ajudam a entregar aço onde caminhões não chegam.
Linemen montam torres treliçadas por partes, trabalhando em alturas elevadas e em diversas condições. Essas estruturas foram descritas como responsáveis por carregar 3,5 gigawatts em corrente contínua de alta tensão.
A instalação dos cabos envolve precisão aérea com helicópteros, enquanto tensionadores no solo mantêm o condutor esticado para não tocar o chão.
As linhas cruzam cânions, rios e montanhas. Medidas ambientais entram no processo, com desviadores instalados para proteção da vida selvagem.
Testes, controle digital e início da geração em escala
Na reta final do projeto eólico SunZia, equipes concluem conexões de alta tensão que sobem até o gerador.
Engenheiros de software carregam algoritmos de controle para operar a máquina. Engrenagens, bombas e ventiladores passam por testes.
Elevadores de segurança são inspecionados para permitir manutenção. Uma primeira rotação lenta confirma que a transmissão está livre e pronta para velocidade.
Um prédio de operações e manutenção é erguido para a equipe do local.
A sala de controle monitora turbinas continuamente, enquanto armazéns recebem peças para manter a frota funcionando por décadas.
Veículos de serviço são preparados para rondas diárias. Equipes de restauração limpam a área e replantam gramíneas nativas para estabilizar o solo.
Com a subestação energizada, chega a ordem de iniciar o primeiro circuito. As pás se inclinam contra o vento, rotores aceleram e convertem energia cinética em rotação.
A caixa de câmbio multiplica torque, o gerador entra em alta velocidade e os elétrons começam a fluir. Mais de 900 turbinas passam a ganhar vida, uma a uma, alimentando a linha de transmissão rumo ao oeste.
Impacto regional, escala energética e o legado do megaprojeto
O projeto eólico SunZia é descrito como um marco capaz de mudar o panorama energético do Oeste, levando nova vida econômica a condados rurais do Novo México.
A operação é apresentada como resultado de milhares de trabalhadores, milhões de horas e dedicação contínua.
O conjunto turbinas, subestação e transmissão vira uma ponte entre desertos ricos em vento e cidades com alta demanda.
Ao final, o projeto eólico SunZia é retratado como mais do que uma usina: um símbolo de futuro descarbonizado, com energia que substitui emissões equivalentes a milhões de toneladas de carbono, enquanto as pás seguem girando dia e noite.
